脉冲电子围栏安装教程


一、先看标准(必须遵守)

  • GB/T 7946-2008《脉冲电子围栏及其安装和安全运行》(国标,必看)

  • 电压:5kV–10kV,能量≤5J,安全不致命

二、全套安装步骤(从 0 到通电)

1)前期准备(1 天)

(1)现场勘测

  • 量周界总长、转角、高低差

  • 确定:防区数(每防区≤500m)、主机位、电源位、接地位

(2)材料清单(常用 6 线制)

  • 终端杆(每防区两端 + 转角)

  • 承力杆(直线每 25–40m 一根)

  • 中间杆(每 3–5m 一根)

  • 绝缘子、合金线(铝镁 / 不锈钢,≥1.8mm)、紧线器、线连接器

  • 脉冲主机(单 / 双防区)、防水箱、避雷器

  • 接地桩(铜包钢≥1.5m)、接地线≥6mm²

  • 警示牌(每 5–10m 一块)

(3)工具

电锤、水平仪、万用表、紧线钳、扳手、绝缘胶带、扎带

2)定位与立杆(核心)

(1)放线标记

  • 终端杆:防区起止、转角 > 15° 处

  • 承力杆:直线25–40m

  • 中间杆:3–5m

(2)围墙顶安装(最常见)

  • 打孔:φ12 钻头,深 7cm

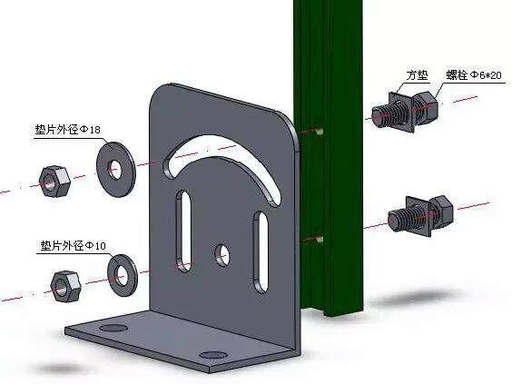

  • 膨胀螺丝固定万向底座

  • 终端杆:向外倾斜 15–30°(防攀爬)

  • 杆垂直偏差≤1°


(3)落地安装(无围墙)

  • 挖坑:300×300×400–500mm

  • C25 混凝土浇筑,养护≥24h

3)挂绝缘子 + 布线(最耗时)

(1)装绝缘子

  • 终端杆:收紧式绝缘子(带紧线功能)

  • 中间杆:普通绝缘子

  • 高度:6 线制通常下沿距地 1.2m,上沿 1.8m

(2)拉合金线(关键!松紧决定误报)

从终端杆开始,预留 30cm

穿过收紧绝缘子,缠绕≥5 圈

直线段用紧线器拉至张力适中(150–200N)

每线平行,间距一致,不交叉、不搭线

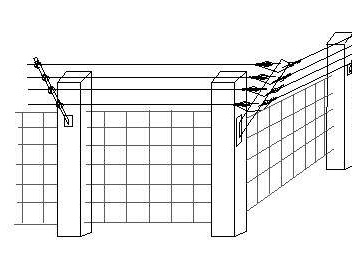

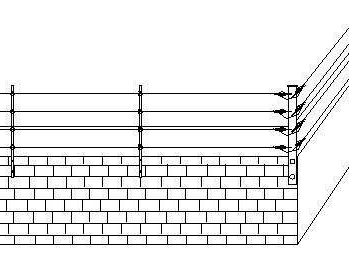

转角用专用线夹,弯曲半径≥线径 10 倍

97df521afe70ec4f0e3dcb30bfafda84~tplv-a9rns2rl98-pc_smart_face_crop-v1_349_262.jpgcfa95009d590e619f14145083b3e0228~tplv-a9rns2rl98-pc_smart_face_crop-v1_352_264.jpg

4)主机与接地(防雷、防误报核心)

(1)主机安装

  • 位置:防区中部、干燥、避高温 / 强电

  • 固定在防水箱内,IP65+

(2)接线(必照图)

  • 高压输出 → 围栏第 1、2 线(回路)

  • 避雷器串在高压线上,接地端接接地系统

  • 报警输出 → 报警主机 / 声光 / 联动摄像头

  • 电源:DC12V/24V 或 220V 适配器

(3)接地(重中之重!)

  • 3 根接地桩(≥1.5m),间距≥2m

  • 接地线≥6mm²,并联所有接地桩

  • 连接:主机 GND、避雷器、防水箱外壳

  • 接地电阻:≤10Ω(最好≤4Ω),不够加桩或降阻剂

5)调试通电(最后一步)

  1. 断电检查:无短路、无搭线、绝缘良好

  2. 通电:主机指示灯正常(电源 / 防区)

  3. 测电压:5–10kV(用高压探针)

  4. 模拟报警:

    • 短路:线间短接 → 主机报警

    • 断路:剪断一根线 → 主机报警

  5. 连续试运行24h,无误报即可交付
